Installation de fenêtres sur la façade M4A (modifié) - Pavillon J.-A.-DeSève

Du 22 novembre au 3 décembre.

Échéancier des travaux

  • Du 22 novembre au 3 décembre.

  • Du 22 novembre au 2 décembre.

Horaire des travaux

  • 7 h 30 à 14 h 30.

Description des travaux

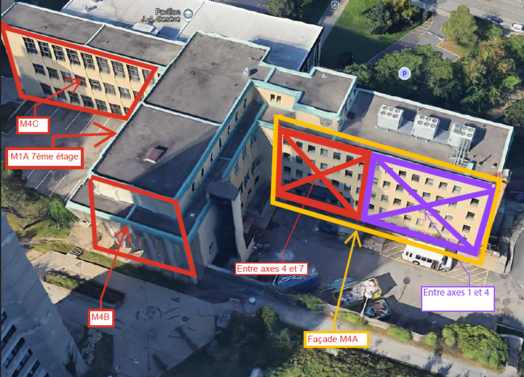

  • L'étape en vue de retirer les fenêtres existantes sur la façade M4A de l'aile C débute au pavillon J.-A.-DeSève (voir le schéma plus bas);

  • L'installation des nouvelles fenêtres suivra aux différents niveaux, entre les axes 1 à 4 (7 fenêtres par niveau à partir de la cage d'escalier);

  • Les travaux se dérouleront comme indiqué aux dates ci-dessous.

Dates des travaux

  • Vendredi 22 novembre: Retrait des fenêtres existantes et installation du contreplaqué au niveau 6 entre les axes 1 à 4;

  • Lundi 25 novembre: Retrait des fenêtres existantes et installation du contreplaqué au niveau 5 entre les axes 1 à 4;

  • Mardi 26 novembre:

    • Retrait des fenêtres existantes et installation du contreplaqué au niveau 2 entre les axes 1 à 4;

    • Installation de nouvelles fenêtres au niveau 6 entre les axes 1à 4;

  • Mercredi 27 novembre:

    • Retrait des fenêtres existantes et installation du contreplaqué aux niveaux 3 et 4 entre les axes 1 à 4;

    • Installation de nouvelles fenêtres aux niveaux 2  et 6 entre les axes 1 à 4;

  • Jeudi 28 novembre: Installation de nouvelles fenêtres au niveau 5 entre les axes 1 à 4;

  • Vendredi 29 novembre: Installation de nouvelles fenêtres aux niveaux 3 et 4 entre les axes 1 à 4;

    • Retrait des fenêtres existantes et installation du contreplaqué aux niveaux 3 et 4 entre les axes 1 à 4;

  • Lundi 2 décembre, les travaux au niveau 3 se poursuivront s'ils ne sont pas terminés;

    • Installation de nouvelles fenêtres au niveau 4 entre les axes 1 à 4;

  • Mardi 3 décembre: Retrait des fenêtres existantes et installation de nouvelles au niveau 3 entre les axes 1à 4.

Impacts des travaux

  • Bruit et vibrations de forte intensité et continus;

  • Contrôle à la source de poussière (issue de la démolition);

  • Présence de travailleurs.

Secteurs touchés

  • Pavillon J.-A.-DeSève (515);

    • Aile C;

      • Tous les étages.

Consigne

Les bureaux situés à proximité de la façade M4A seront inaccessibles pendant les travaux.

Gestionnaire de projet (DGPI)



Des questions ? Composez le 2222
