Échéancier des travaux:
26 janvier au 13 mars, 6 h à 15 h.
Description et impacts des travaux:
- Dans le cadre des travaux de fenestration en cours au pavillon Roger-Gaudry Ouest, il y aura en parallèle des travaux de reconstruction de la maçonnerie extérieure, la démolition de sous cadres de fenêtres et l'installation de fenêtres dans les secteurs indiqués ci-dessous;
- Les travaux provoqueront du bruit et des vibrations dans les locaux et les étages situés à proximité des interventions.
Secteurs touchés:

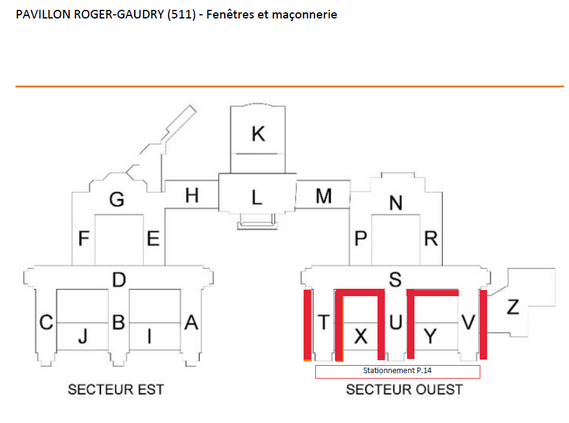

(Voir le plan plus bas)
- Aile V, côté Ouest, 5e étage: démolition de sous cadres de fenêtres, du 26 janvier au 6 février 2023 (travaux complétés);
Aile T, côté Ouest et Est, 3e étage: reconstruction de la maçonnerie extérieure, du 6 au 20 février 2023;
Aile V, côté Ouest, 3e étage: démolition de sous cadres de fenêtres, du 6 au 13 février 2023;
Aile S, côté Sud, 3e étage: installation de fenêtres, du 27 février au 13 mars 2023;
Aile U, côté Est et Ouest, 2e étage: installation de fenêtres, du 27 février au 13 mars.
Consigne:
Les fenêtres devront rester fermées en tout temps pendant les travaux de démolition dans les zones concernées.
Gestionnaire de projet:
Andrei Iacob (78190)
Des questions ? Composez le 2222
