Échéancier des travaux
Du 7 avril au 27 juin.
Du 7 avril au 30 mai.
Horaire des travaux
7 h à 14 h.
6 h à 14 h.
Description des travaux

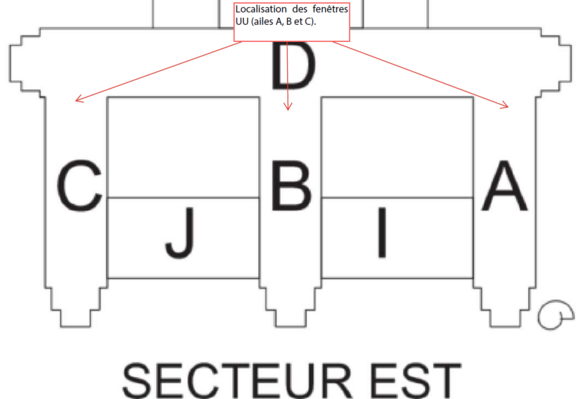

Des travaux de réfection et de maçonnerie générant du bruit sont à effectuer depuis l'échafaudage aux ailes A, B, C et D des étages 2 à 6 du pavillon Roger-Gaudry (voir le plan plus bas);
Étages 2 à 3:
Reconstruction de murs de parapet et tympans à l'aile B.
Étage 3:
Installation de linteaux structuraux, de membranes et reconstruction des murs tympans à l'aile D.
Étages 3 à 6:
Installation de sous-cadres des fenêtres UU (ailes A, B et C).
Étages 4 à 5:
Ouvertures de briques à l'aile C.
Impacts des travaux
Bruit de forte intensité et continu;
Vibrations de faible intensité et continues;
Contrôle à la source de poussière (issue de la démolition);
Présence de travailleurs.
Secteurs touchés
Pavillon Roger-Gaudry (511);
Ailes A, B, C et D;
- Étages 2 à 6.
Gestionnaire de projet (DGPI)
Andrei Iacob | andrei.iacob@umontreal.ca | Projet # 78190.
Des questions ? Composez le 2222
