Échéancier des travaux
Du 16 février au 19 mars.
Horaire des travaux
6 h à 10 h (travaux bruyants);
6 h à 14 h 15 (travaux non bruyants).
Description des travaux

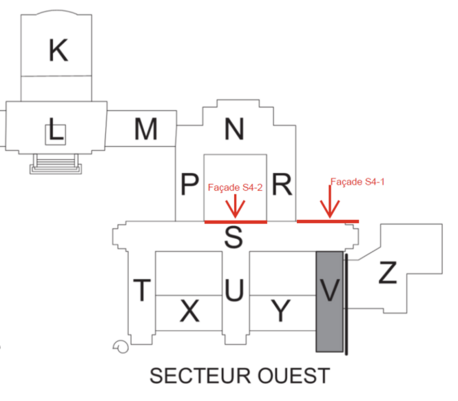

Des travaux de démolition et d'installation de fenêtres, qui produiront du bruit, s'effectueront à partir des échafaudages placés dans l'aile S du pavillon Roger-Gaudry, précisément sur la façade S4-2 (voir le plan plus bas);
Les interventions se dérouleront comme suit :
Du 16 au 18 février;
Installation des protections intérieures et extérieures des zones de démolition;
Du 19 février au 2 mars;
Démolition des fenêtres et des sections de maçonnerie;
Du 2 au 6 mars;
Installation de sous-cadres de fenêtres;
Du 9 au 12 mars;
Préparation et pose des briques;
Du 16 au 19 mars;
Installation et finition des fenêtres sur les façades S4-1 et S4-2.
Impacts des travaux
Bruit de forte intensité et continu;
Vibrations de faible intensité et ponctuelles;
Contrôle à la source de poussière (issue de la démolition);
Présence de travailleurs.
Secteurs touchés
Pavillon Roger-Gaudry (511);
Aile S;
Étages 3 et 4.
Gestionnaire de projet (DGPI)
Andrei Iacob | andrei.iacob@umontreal.ca | Projet # 78190.

Des questions ? Composez le 2222
